中央空调制冷管道怎么做保温?
- 编辑 :成都管道保温防腐工程 时间: 2020年02月13日 浏览量: 2669
-
今天为大家总结了关于中央空调制冷管道怎么做保温的相关工艺介绍。本工艺标准适用于空调系统中制冷管道的保温工程。
1、空调系统中制冷管道的保温工程施工准备
1.1管道保温工程施工要准备的材料及主要机具:
1.1.1 保温材料应符合设计规定并具有制造厂合格证明或检验报告。
1.1.2保温材料有聚氨脂硬质(软质)泡沫塑料管壳、聚苯乙烯硬质(软质)泡沫塑
料管壳、岩棉管壳等。以上材质应导热系数小,具有- -定的强度能承受来自内侧和外侧的水湿或气体渗透,不含有腐蚀性的物质,不燃或不易燃烧,便于施工。
1.1.3保温材料在贮存、 运输、现场保管过程中应不受潮湿及机械损伤。
1.1.4 手电钻、刀锯、布剪子、克丝钳、改锥、腻子刀、油刷子、抹子、小桶、弯钩
等。
2、空调系统中制冷管道的保温工程作业条件:
2.1难燃材料必须对 其耐燃性能进行验证,合格后方能使用。
2.2管道保温层施工必须在系统压力试验检漏合格,防腐处理结束后进行。
2.3场地应清洁干净, 有良好的照明设施。冬、雨期施工应有防冻防雨雪措施。
2.4管道支吊架处的不衬垫缺损或漏装的应补齐。 仪表接管部件等均已安装完毕。
2.5应有施工员的书面技术、 质量、安全交底。保温前应进行隐检。
3、空调系统中制冷管道的保温工程操作工艺
3.1 中央空调制冷管道做保温的工艺流程:
隐检→一般按|绝热层→防潮层|→|保护层的顺序施工→检验。
3.2绝热层施工方法
3.2.1直管段立管应自 下而上顺序进行,水平管应从一侧或弯头的直管段处顺序进行。
3.2.2硬质绝热层管壳, 可采用16号~18号镀锌铁丝双股捆扎,捆扎的间距不应大于400mm,并用粘结材料紧密粘贴在管道上。管壳之间的缝隙不应大于2mm并用粘结材料勾缝填满,环缝应错开,错开距离不小于75mm,管壳纵缝应设在管道轴线的左右侧,当绝热层大于80mm时,绝热层应分两层铺设,层间应压缝。
3.2.3半硬质及 软质绝热制品的绝热层可采用包装钢带, 14~16号镀锌钢丝进行捆扎。其捆扎间距,对半硬质绝热制品不应大于300mm;对软质不大于200mm。
3.2. 4每块绝热制品上的捆扎件,不得少于两道。
3.2.5不得采用螺旋式缠绕捆扎。
3.2.6弯头处应采用定型的弯头管壳或用直管壳加工成虾米腰块, 每个弯头应不少于3块,确保管壳与管壁紧密结合,美观平滑。
3.2.7 设备管道上的阀门、法兰及其他可拆卸部件保温两侧应留出螺栓长度加25mm的空隙。阀门、法兰部位则应单独进行保温。
3.2.8遇到三通处应先做主干管, 后分支管。凡穿过建筑物保温管道套管与管子四周间隙应用保温材料填塞紧密。
3.2.9管道上的温度计插座宜高出所设计的保温层厚度。不保温的管道不要同保温管道敷设在一起, 保温管道应与建筑物保持足够的距离。
3.3防潮层施工方法:
3.3.1垂直管应自下而 上,水平管应从低点向高点顺序进行,环向搭缝口应朝向低端。
3.3.2防潮层应紧密粘贴在隔热层 上,封闭良好,厚度均匀拉紧,无气泡、折皱、裂缝等缺陷。
3.3.3用卷材做防潮层, 可用螺旋形缠绕的方式牢固粘贴在隔热层上,开头处应缠2圈后再呈螺旋形缠绕,搭接宽度直为30~50mm。
3. 3. 4用油毡纸作防潮层, 可用包卷的方式包扎,搭接宽度为50~60mm。油毡接口应朝下,并用沥青玛帝脂密封,每300mm扎镀锌铅丝或铁箍- -道。
3.4保护层施工方法:
中央空调制冷管道怎么做保温?保温结构的外表必须设置保护层(护壳), -般采用玻璃丝布、塑料布、油毡包缠或采用金属护壳。
3.4.1用玻璃丝布、 塑料布缠裏,垂直管应自下而上,水平管则应从最低点向最高点顺序进行。开始应缠裏2圈后再呈螺旋状缠裏,搭接宽度应工二分之- -布宽、起点和终点应用粘接剂粘接或镀锌铁丝捆扎。
应缠裹严密,搭接宽度均匀-致,无松脱、翻边、皱折和鼓包,表面应平整。
3.4.2玻璃布刷涂防火涂料或油漆 ,刷涂前应清除管道上的尘土、油污。油刷上蘸的涂料不宜太多,以防滴落在地上或其他设备上。
3.4.3金属保护层的材料, 宜采用镀锌薄钢板或薄铝合金板。当采用普通钢板时,其里外表面必须涂敷防锈涂料。
立管应自下而上,水平管应从管道低点向高处顺序进行,使横向搭接缝口朝顺坡方向。
纵向搭接缝应放在管于两侧,缝口朝下。如采用平搭缝,其搭缝宜30~-40mm。搭缝处用自
攻螺丝或拉拔铆钉,扎带紧固,螺钉间距应不大于200mm。不得有脱壳或凹凸不平现象。
有防潮层的保温不得使用自攻螺丝,以免刺破防潮层。保护层端头应封闭。
3.5 综合性工艺要求:
3.5.1 管道穿墙、穿楼板套管处的绝热,应用相近效果的软散材料填实。
3.5.2绝热层采用绝热涂料时, 应分层涂抹,厚度均匀,不得有气泡和漏涂,表面固化层应光滑,牢固无缝隙,并且不得影响阀门正常操作。
4、空调系统中制冷管道的保温工程质量标准
4.1保证项目:
4.1.1保温材料的材质、 规格及防火性能必须符合设计和防火要求。
检验方法:观察检查,检查合格证,做燃烧试验。
4.1.2 阀门、法兰及其他可拆卸部件的两侧必须留出空隙,再以相同的隔热材料填补整齐。
检验方法:观察检查。
4. 1.3保温层的端部和收头处必须作封闭处理。
检验方法:观察检查。
4.2 基本项目:
4.2.1聚氨酯硬质(软质)泡沫塑料管壳、聚苯乙烯硬质( 软质)泡沫塑料管壳应符
合以下规定:粘接应牢固、无断裂,管壳之间的拼缝应均匀整齐,平整-致,横向缝应错开。检验方法:观察检查。
4.2.2棉毡管壳应符合以下规定:两个相临管壳的纵缝应错开180° , 横向接缝应握紧对严,包扎应牢固、平整。
检验方法:观察检查。
4.2.3防潮层应符合以下规定: 应紧密牢固地粘贴在绝热层卜,搭接缝口朝向低端,搭接宽度应符合规定并应均匀整齐,封闭良好,无裂缝,外形美观。
检验方法:观察检查。
4.2.4玻璃布、 塑料布保护层应符合以下规定:松紧适度,搭接宽度均匀,平整美观。
检验方法:观察检查。
4.2.5薄金属板保护层应符合以下规定: 搭按顺水流方向,宽度均匀-致,接口平整,固定牢靠,外形美观。
检验方法:观察和尺量检查。
4.3允许偏差项目:

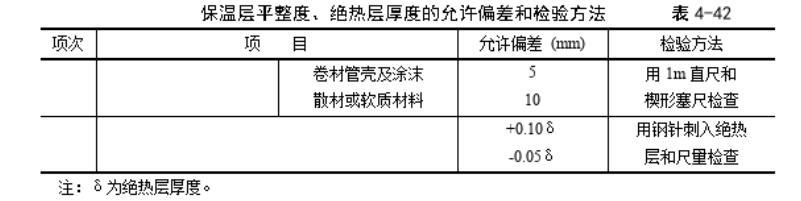

保温层平整度、绝热层厚度的允许偏差和检验方法应符合表4 42的规定。
5、空调系统中制冷管道的保温工程成品保护
5.1 保温材料应放在干燥处妥善保管,露天堆放应有防潮、防雨、雪措施,防止挤压损伤变形(如矿纤材料)。
5.2施工时要严格遵循先 上后下、先里后外的施工原则,以确保施工完的保温层不被损坏。
5.3操作人员在施工中不得 脚踏挤压或将工具放在已施工好的绝热层.上。.
5.4拆移脚手架时不得碰坏保温层由于脚手架或其他因素影响当时不能施工的地方应及时补好,不得遗漏。
5.5 当与其他工种交叉作业时要注意共同保护好成品,已装好]窗的场所下班后应关窗锁门。
6、空调系统中制冷管道的保温工程应注意的质量问题及防范措施
1、镀锌铁丝结头松脱
防治措施:严禁螺旋形缠绕
2、隔热层严密平整不够
防治措施:加强责任心按工艺操作
3、管道穿楼板墙处结露
防治措施:隔热材料填满填实
4、玻璃布、塑料布结头松脱
防治措施:粘接绑扎应牢固加强检查
5、防火涂料油漆漏刷
防治措施:加强责任心经常检查
7、空调系统中制冷管道的保温工程质量记录
7.1 须检工程检查记录单。
7.2 隐蔽工程检查记录。
7.3 制冷管道保温质量检验评定表。
以上是中央空调制冷管道怎么做保温的解释,仅供参考,在管道保温施工中,根据施工现场环境等的不同,采取不同的工程施工方案或解决方案,四川涛翔天建筑工程有限公司承接空调管道保温、热力管道保温、消防管道保温等各类管道保温工程施工,厂家直销玻璃棉、岩棉、橡塑等保温材料,欢迎来电洽谈合作。
